“秦”你聊储能-工商业储能容量越大越好吗?选型关键看这几点
-
技术博客
-
2026-10-23
-
大秦数能Dyness
Dyness 工商业储能容量不应按照"企业一天用了多少电"简单估算,而应先确定项目真正需要的储能功率 kW,再根据高价时段、光伏余电或备电持续时间确定储能容量 kWh。中国峰谷分时电价、欧洲动态电价、光伏消纳和备电项目的选型逻辑并不相同,最终目标是让储能容量与实际可利用的充放电窗口匹配,而不是单纯追求更大的电池容量。
一、 工商业储能容量选型的核心逻辑
很多工商业储能项目在前期设计时,会从企业月度电费单开始。比如企业一个月使用1MWh电,就简单用"月用电量÷30天"估算每天需要多少储能。这种方法的问题在于:储能不是用来覆盖企业全天所有用电的,而是用来转移特定时间段的电量。因此,选型首先要回答两个问题:第一,需要多大的功率?也就是储能在某个时刻需要充入或释放多少kW。第二,这个功率需要持续多久?持续时间决定最终需要多少kWh。所以最基本的关系是:
储能容量 ≈ 有效充放电功率 × 有效持续时间
但不同应用场景中,"有效功率"和"有效持续时间"的定义完全不同。
例如中国固定峰谷电价项目,应关注高价时间段内企业到底有多少负荷可以由储能替代;欧洲动态电价项目,则需要关注每天真正具有套利价值的低价和高价窗口;光储项目需要计算实际剩余光伏;备电项目则根据关键负载和要求的备电时间配置。
二、影响 Dyness 工商业储能容量选择的关键因素
1. 企业真实负荷曲线
储能选型最好使用至少一年的15分钟级负荷数据,而不是只看月度总电量。假设企业最大负荷为500kW,并不意味着一定需要500kW储能。如果高价时段企业大部分时间只有200kW负荷,那么即使安装500kW PCS,也没有足够负荷供储能放电。因此:PCS功率主要由目标充放电时段的实际负荷决定,而不是企业历史最大负荷决定。
2. 当地电价机制
中国工商业储能目前更常见的是峰、平、谷、尖峰分时电价。
以上海夏季分时电价为例:

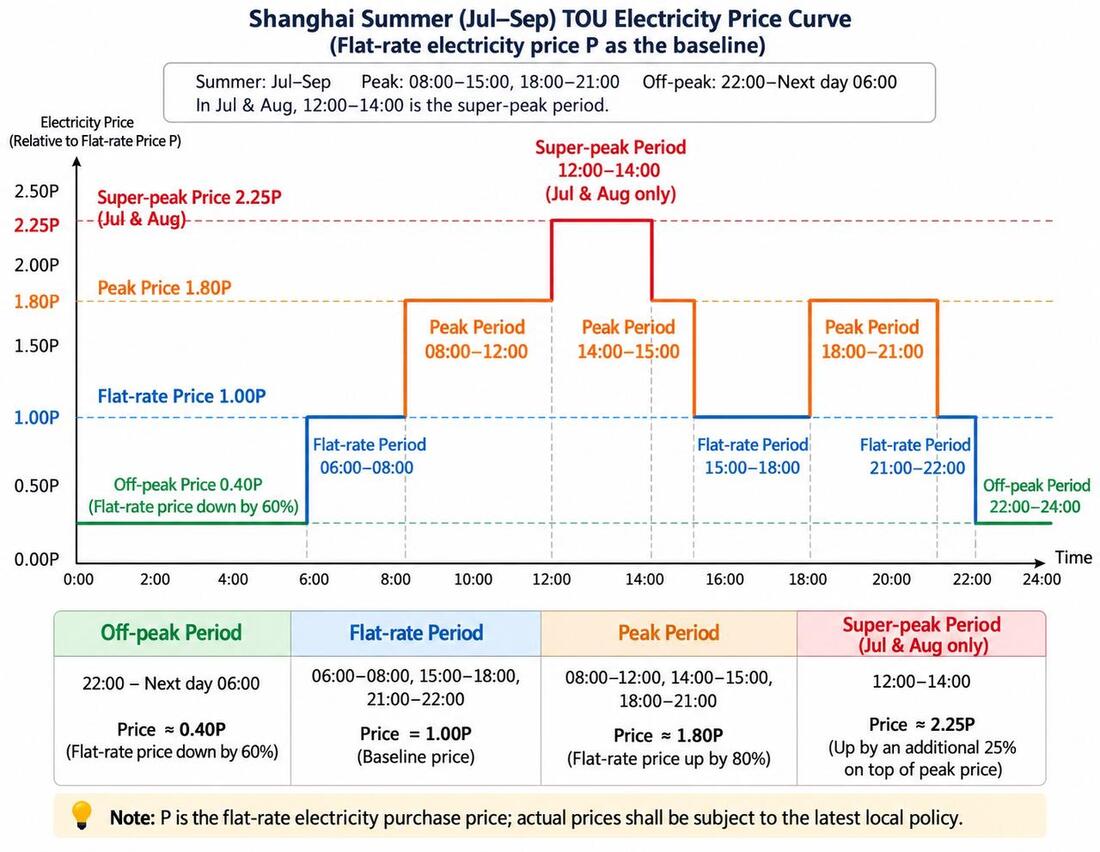

这张图是上海夏季(7-9月)的分时电价曲线,以上海平段的上网电价P作为基准,清晰划分了不同时段及对应的电价。其中尖峰时段包含两部分,7、8月时12:00-14:00为超级尖峰时段,电价是基准价的2.25倍;其余时段还划分了高峰时段、平段时段和低谷时段,分别对应不同的定价规则,如高峰时段电价是基准价的1.8倍,低谷时段电价下浮60%,平段则以基准价计算,该电价表为工商业储能容量的选择提供了核心依据,帮助企业确定高电价时段,以此匹配储能的放电窗口。
因此,储能最有价值的通常不是全天连续放电,而是优先覆盖尖峰和高峰时间。如果每天最有经济价值的放电窗口约为2小时,就应优先考虑2小时左右的储能配置;如果高价持续4小时以上,而且企业在整个时段都有足够负荷,增加储能持续时间才可能产生额外价值。
欧洲则不同:

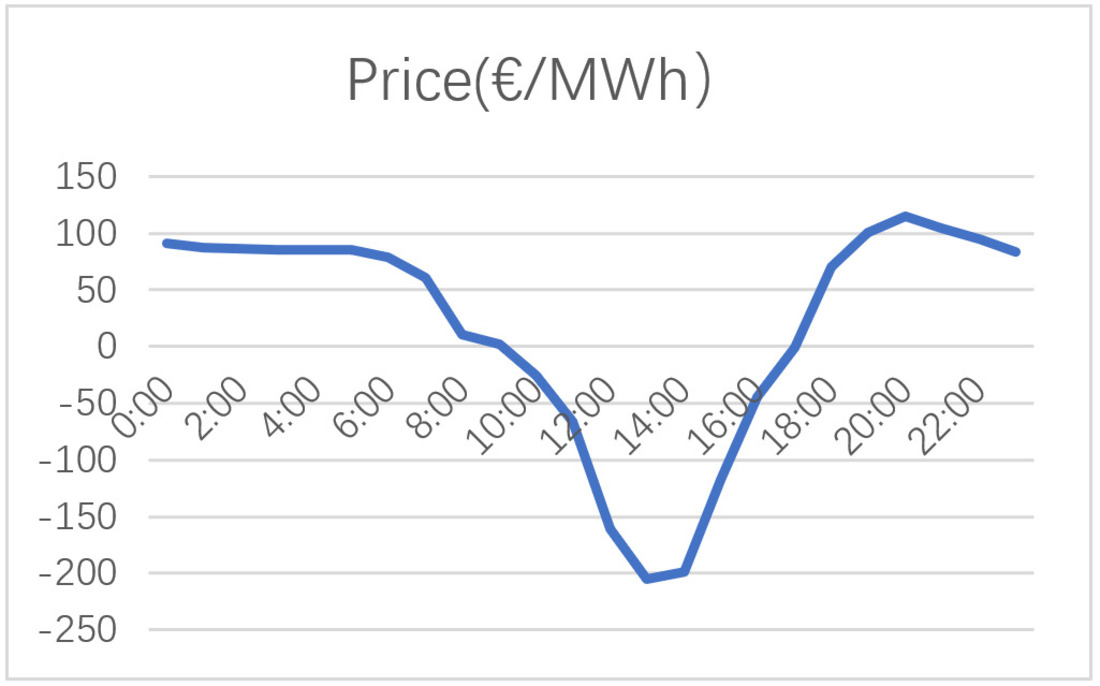

图片是一条动态电价曲线图,横轴为时间(0:00 - 24:00),纵轴为价格(€/MWh)。图中显示了欧洲动态电价随时间变化的情况,价格在不同时间段波动,如12:00 - 14:00价格最低,接近-200 €/MWh,18:00 - 20:00价格较高,接近100 €/MWh。该图直观呈现了欧洲动态电价随日前或日内市场变化的特点,为理解企业真实负荷曲线及储能容量选择提供参考。
动态电价会随日前或日内市场变化,低价和高价时间每天都可能不同。文章以德国市场为例,2025年出现大量负电价小时,因此欧洲项目更适合通过历史电价回测判断真正有价值的套利窗口。
3. 是否配置光伏
光伏项目不能简单按照"1MW光伏配多少MWh储能"来确定容量。真正需要计算的是:
光伏剩余功率 = 光伏发电功率 − 企业实时负荷
只有大于0的部分,才是储能能够吸收的剩余光伏。一天可用于储能的光伏电量可以近似计算为:每日可储存光伏电量 = Σ(光伏功率 − 企业负荷)× 时间
例如项目每天典型剩余光伏只有230kWh,那么直接安装500kWh甚至1MWh储能,仅依靠剩余光伏很可能无法每天充分充满。在这种情况下,Dyness DH200Y-C260 的125kW / 261kWh 就属于比较接近这一需求的容量等级。如果还希望直接接入光伏,DH200F-C260提供261kWh储能,并支持最高252kW PV输入及4路MPPT。
4. 高价窗口是"短而高"还是"长而宽"
这一点对于大型工商业项目尤其重要。Dyness DH800Y提供:420kW / 836kWh;210kW / 836kWh两种功率配置。如果项目最有价值的高电价主要集中在1~2小时,例如傍晚电价快速上涨,那么:420kW / 836kWh能够在短时间内释放更多低价储存的电量,更适合高功率、短窗口套利。如果高价能够持续3~4小时,而且企业在整个高价时段都有稳定负荷,那么:210kW / 836kWh这种更长持续时间的配置可能更加匹配。
因此,2H和4H的区别并不是简单地判断"哪个电池更多",而是:同样的电量,到底需要在多长时间内释放出去。

5. 是否存在备电需求
如果项目主要目标是停电备电,则应先确定:关键负载功率 × 需要维持的时间,而不是按照企业全部负荷配置。例如企业整体负荷很大,但停电后只有生产控制系统、服务器、消防或核心生产线必须运行,那么储能系统只需要优先覆盖这些关键负载。这种情况下,PCS决定可以同时带多大负载,电池容量决定能够持续多久。
6. 增加下一台储能柜后,还能不能被充分利用
对于中小型项目,Dyness DH200Y-C260单柜为:125kW / 261kWh,并支持多台并联扩展。假设回测结果显示:最佳放电功率约100~125kW;主要高价窗口约2小时;单次经济可转移电量约200~250kWh;那么1台DH200Y-C260就是合理起点。
如果项目实际能够经济转移的电量提高到500kWh左右,再考虑:2 × DH200Y-C260 = 250kW / 522kWh,关键不是"能不能增加第二台",而是:第二台增加的261kWh,一年有多少天真正能够充进去,并在有价值的时间放出来?
当新增储能柜的利用率和边际收益明显下降时,就应该停止继续增加容量。
结合负荷、电价窗口和可转移电量,DH200Y-C260 可作为以下项目的基础配置:
如果项目属于几百kWh级,并且:主要进行峰谷套利;主要放电窗口约2小时;功率需求约100~125kW;单次可转移电量约200~250kWh;希望后期通过并联扩容;那么 125kW / 261kWh 的 DH200Y-C260 是比较自然的基础配置。

如果项目还需要直接接入光伏、提升光伏自发自用或支持并离网运行,则可进一步考虑 DH200F-C260。
如果项目除了储能外,还希望:直接接入光伏;提升光伏自发自用;需要并离网功能;则可以进一步考虑 DH200F-C260。
对于大型工厂、工业园区或 MWh 级项目,可根据负荷和电价窗口选择 DH800Y 的不同功率配置:

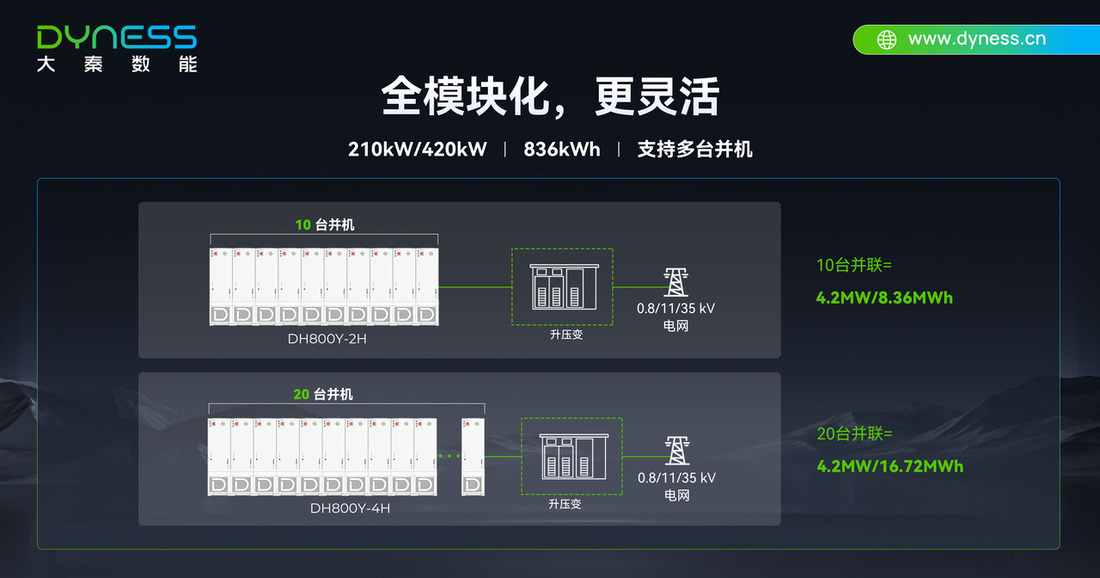

对于大型工厂、工业园区或MWh级项目,如果需要较大的充放电功率或较长持续时间,则可以根据负荷和电价窗口选择DH800Y不同功率配置:420kW / 836kWh更偏向高功率、约2小时应用;210kW / 836kWh更偏向长时间、约4小时应用。
不过,在以下情况下,不建议仅凭经验直接增加储能容量:
以下情况不建议仅凭经验直接增加容量:没有15分钟级负荷数据;不清楚实际峰谷电价;高价时段企业负荷非常低;光伏几乎全部可以实时消纳;每天没有足够的低价充电窗口;增加下一台柜子后,新增容量大部分时间闲置。这种情况下应先进行数据分析和收益回测,再决定是否增加储能。
因此,工商业储能选型最核心的原则可以概括为:削峰看"超过多少kW、持续多久";峰谷套利看"高价时段能搬多少电";光储看"每天真正剩多少光伏";备电看"关键负载需要撑多久";欧洲动态电价看"有利润的价格窗口有多宽"。
最终先算出项目真正需要的 kW和kWh,再匹配DH200Y-C260、DH200F-C260、DH800Y等产品,而不是先选一个储能柜,再反过来让项目适应产品。
